1—7月工业固定资产投资分析

发布日期:2023-08-28 10:59 浏览次数: 信息来源:嘉峪关市工业和信息化局

一、基本情况

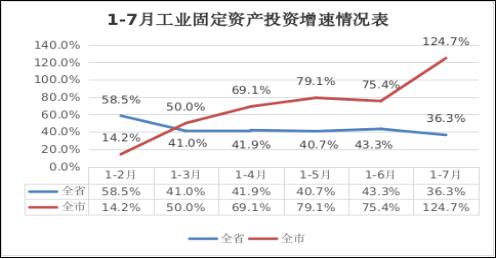

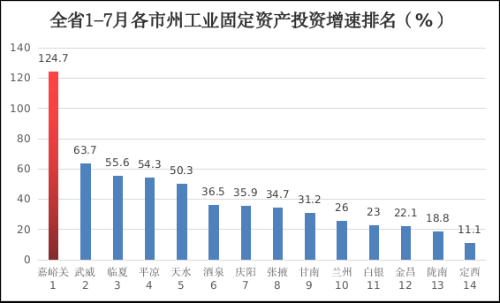

2023年,共计划实施各类工业项目70个,总投资380.3亿元,年度计划投资63.5亿元,截至7月份已开复工项目61个,开复工率87.1%7月当月完成工业固定资产投资12.3亿元,17月,完成工业固定资产投资45.5亿元,同比增长124.7%,高于省平均增速(36.3%88.4个百分点,增速排名居全省第1位,较上月前进1个位次。

(一)从建设性质看续建项目19已全部复工,复工率100%,总投资197.6亿元,年度计划投资36.2亿元完成投资34.6亿元,投资完成率95.6%;新建项目51已开工42个,开工率82.4%,总投资182.7亿元,年度计划投资27.3亿元,完成投资10.9亿元,投资完成率39.9%

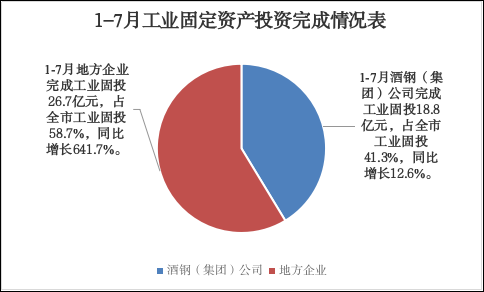

(二)从投资主体看。酒钢(集团)公司投资项目41个,总投资173.4亿元,占比45.6%;年度计划投资33.2亿元,占比52.3%;截止目前开复工项目35个,开复工率85.4%,完成投资18.8亿元,同比增长12.6%,投资完成率56.6%。地方企业投资项目29个,总投资206.9亿元,占比54.4%;年度计划投资30.3亿元,占比47.7%;截至目前开复工项目26个,开复工率89.7%,完成投资26.7亿元,同比增长641.7%,投资完成率88.1%

(三)从投资规模看。10亿元以上项目9个,总投资290.9亿元,占比76.5%,年度计划投资45.3亿元,占比71.3%,完成投资27.9亿元,投资完成率61.6%5亿元至10亿元项目5个,总投资36.6亿元,占比9.6%,年度计划投资6.4亿元,占比10.1%,完成投资8.2亿元,投资完成率128.1%;投资1亿元至5亿元项目17个,总投资37.9亿元,占比10%,年度计划投资8.3亿元,占比13.1%,完成投资7亿元,投资完成率84.3%;投资亿元以下项目39个,总投资14.9亿元,占比3.9%,年度计划投资3.5亿元,占比5.5%,完成投资2.4亿元,投资完成率68.6%

从“三化”改造情况看。全年计划实施各类“三化改造项目36个,总投资156亿元,占比41%;年度计划投资34.2亿元,占比53.8%;完成投资13.2亿元,投资完成率38.6%。其中,高端化项目9个,总投资134亿元;绿色化项目17个,总投资19.4亿元;智能化项目10个,总投资2.6亿元。

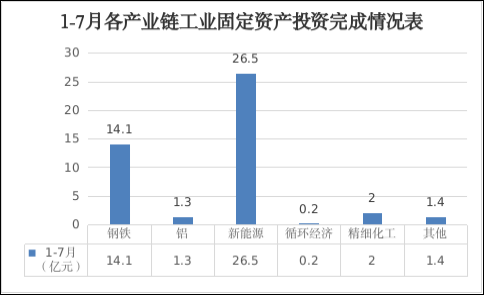

(五)从产业链划分看。钢铁及装备制造产业链计划实施项目35个,总投资181.5亿元,占比47.7%,年度计划投资24.6亿元,占比38.7%,完成投资14.1亿元,投资完成率57.3%;电解铝及铝制品加工产业链项目8个,总投资20.2亿元,占比5.3%,年度计划投资3.2亿元,占比5%,完成投资1.3亿元,投资完成率40.6%;新能源及装备制造产业链项目8个,总投资84.7亿元,占比22.3%,年度计划投资28.1亿元,占比44.3%,完成投资26.5亿元,投资完成率94.3%;循环经济产业链项目3个,总投资6.9亿元,占比1.8%,年度计划投资0.7亿元,占比1.1%,完成投0.2亿元,投资完成率28.6%;精细化工产业链项目1个,总投资3.8亿元,占比1%,年度计划投资2.5亿元,占比4%,完成投资2亿元,投资完成率80%;其他产业链项目14个,总投资83.2亿元,占比21.9%,年度计划投资4.4亿元,占比6.9%,完成投资1.4亿元,投资完成率31.8%

(六)从建成投产项目看。7月份,酒钢1#2#焦炉优化升级建设甬金年加工22万吨精密不锈钢板带2个项目建成投产。今年已累计建成项目8个,预计年内可新增工业产值16.5亿元,拉动规上工业增长1.3个百分点。

二、主要特点

(一)重大项目投资拉动效应增强。17月,酒钢公司本部1#2#焦炉优化升级、索通20万吨锂电池高端负极材料、碳钢薄板厂热轧酸洗板(2.5-6.0mm)镀锌铝镁联合机组等14个总投资5亿元以上重点项目累计完成投资36.1亿元,占工业固投比重79.3%,为全市工业投资高速增长提供了有力支撑。

(二)地方企业投资增势强劲。17月,地方企业开复工项目26个,索通清能770MW光伏发电、甬金年产22万吨精密不锈钢板带、大友2×33000KVA工业硅矿热炉及配套烟气余热发电等项目进展顺利,累计完成投资26.7亿元,同比增长641.7%,占工业固投比重58.7%,超出酒钢公司17.4个百分点,对全市投资稳增长贡献较大。

(三)酒钢公司项目投资增长平稳。17月,酒钢公司开复工项目35个,完成投资18.8亿元,同比增长12.6%,占全市工业固投比重41.3%。选矿厂新建尾矿库、不锈钢分公司炼钢超低排放改造等项目如期开工,本部炼铁工艺装备三化升级改造、炼铁厂烧结机工艺装备三化升级改造等项目加速推进,保质保量完成每月工业固投调度目标,工业项目建设投资稳步增长。

存在问题及下一步打算

一是项目开复工率不及预期。截至目前,年度计划实施的70个工业项目中,9个项目未开工,开复工率87.1%,低于去年同期(92.3%5.2个百分点。其中,酒钢(集团)公司因钢铁板块利润空间大幅压缩,炼轧厂工艺装备提升及产品结构调整6个项目暂缓实施;聚鑫达年产12万吨锰硅合金、华北新瑞智能铸造建设等3个项目因前期手续办理、资金短缺等因素暂时无法开工。二是工业固投体量偏小。虽然我市工业固定资产投资保持了较快增长速度,但体量偏小、增量不足的问题依然存在,在项目数量、年度计划投资额上距离全省工业固投增量排名靠前的市州还存在较大差距,影响综合评价得分排名。

    下一步,我们将锚定“决战三季度、冲刺全年旺”目标任务,加密加大项目调度频次和力度,强化项目建设各类要素保障,对照目标计划,加快初步设计审查、招投标、施工合同签订等前期工作,推动未开工项目早日开工建设。坚持每周深入项目现场,督促在建项目抢抓施工建设“黄金期”,持续优化施工组织,进一步加强人力、机械等资源配置,确保各项目按工期节点目标保质完成。同时,及时掌握项目推进过程中存在的困难和问题,积极主动协调解决,以项目大干快上做大经济总量、提升发展质量、夯实产业根基,为全市经济社会高质量发展增效赋能。
